Cung cấp và thi công lắp đặt tấm sandwich panel EPS, PU, phụ kiện nhôm, cửa panel, sơn nền Epoxy theo tiêu chuẩn GMP cho Phòng sạch , kho lạnh nhà xưởng

Cung cấp và thi công lắp đặt tấm sandwich panel EPS, PU, phụ kiện nhôm, cửa panel, sơn nền Epoxy theo tiêu chuẩn GMP cho Phòng sạch , kho lạnh nhà xưởng

Cung cấp và thi công lắp đặt tấm sandwich panel EPS, PU, phụ kiện nhôm, cửa panel, sơn nền Epoxy theo tiêu chuẩn GMP cho Phòng sạch , kho lạnh nhà xưởng

Cung cấp và thi công lắp đặt tấm sandwich panel EPS, PU, phụ kiện nhôm, cửa panel, sơn nền Epoxy theo tiêu chuẩn GMP cho Phòng sạch , kho lạnh nhà xưởng

Cung cấp và thi công lắp đặt tấm sandwich panel EPS, PU, phụ kiện nhôm, cửa panel, sơn nền Epoxy theo tiêu chuẩn GMP cho Phòng sạch , kho lạnh nhà xưởng
Cung cấp và thi công lắp đặt tấm sandwich panel EPS, PU, phụ kiện nhôm, cửa panel, sơn nền Epoxy theo tiêu chuẩn GMP cho Phòng sạch , kho lạnh nhà xưởng

HOTLINE
0984 492 358

EMAIL
info@nhaxanhvn.com

Sàn epoxy cho phòng sạch

Khi thi công sơn Epoxy cho sàn phòng sạch, phương án là sơn tự san phẳng, tự cân bằng dòng và không chứa hàm lượng dung môi dễ bay hơi và nó có thể dễ dàng che lấp các khuyết tật bề mặt nền bê tông và hình thành 1 lớp epoxy dày khoảng 2-3 mm tương đối bằng phẳng thường được lựa chọn.





1/ Ưu điểm của sản Epoxy :

  • Chịu độ mài mòn và áp lực cao của máy móc thiết bị
  • Độ bám dính cao, không biến chất, biến dạng.
  • Chịu hóa chất tốt.
  • Sáng bóng, kháng khuẩn, chống nấm mốc tốt.
  • Thời gian thi công ngắn
  • Có thể sơn dày, mỏng khác nhau
  • Dễ dàng vệ sinh, lau chùi
  •

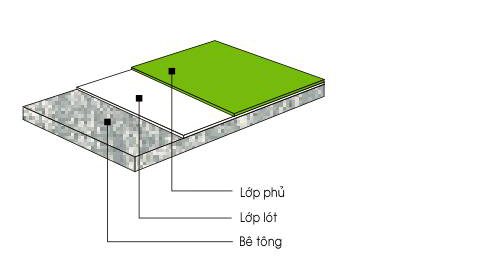

2/ Cấu tạo của sàn Epoxy : Gồm có 3 lớp.

  • Lớp bê tong đã được làm phẳng và sạch bề mặt.
  • Lớp lót cho sơn Epoxy.
  • Lớp sơn phủ.



3/ Trình tự các bước tiến hành sơn Epoxy .



B1: Bề mặt sàn cần làm sạch sẽ trước khi tiến hành sơn nền epoxy. Cần phải làm sạch và đảm bảo yêu cầu như tạo nhám bề mặt bằng máy phun bi, xử lý vết nứt, dặm vá các vị trí khiếm khuyết, mài phẳng các vị trí nhấp nhô có độ cao vượt quá yêu cầu.

B2 : Tẩy rửa sàn bê tông sao cho loại bỏ hết các vết dầu mỡ, các tạp chất hữu cơ dính trên bề mặt bê tông, quá trình thi công sơn epoxy này rất quan trọng nếu không chú trọng thì khi rải lớp sơn lót sẽ không bám dính được dần tới bong tróc sơn.

B3 : Kiểm tra độ ẩm bề mặt nền sàn (độ ẩm yêu cầu ≤ 4%) tránh bị ẩm ướt sẽ dẫn tới sơn sẽ bị bong tróc hoặc phải dùng tấm lớp ngăn ẩm để khô ráo. Độ dày lớp này thường dày tối thiểu từ 2mm trở lên.

B4. Vệ sinh tổng thể bề mặt nền sàn lần cuối bằng máy hút bụi công nghiệp công suất lớn, kiểm tra trên bề mặt nền sàn bê tông khi nào không còn bụi thì mới tiến hành sơn lót epoxy.

B5. Sau khi thi công xong lớp sơn lót tiến hành kiểm tra bề mặt sau 12 giờ kể từ lúc thi công. Nếu những vị trí bị hút nhiều, không có lớp màng trên bê tông thì phải sơn thêm 01 lớp nữa hay lăn lót bổ sung tại các vị trí bề mặt còn khiếm khuyết (nếu có, do bề mặt hấp thụ mạnh).

B6. Sau 24 ÷ 48 giờ kể từ khi thi công lớp lót, tiến hành thi công lớp sơn epoxy tự san phẳng với định mức và độ dày bình quân tùy theo yêu cầu của khách hàng.




















Dự án liên quan
Giải pháp cọc nền cho nhà xưởng xây dựng trên nền đất yếu

Giải pháp cọc nền cho nhà xưởng xây dựng trên nền đất yếu

Hiện nay việc lựa chọn phương án kết cấu nền cho nhà xưởng quyết định rất nhiều đến chất lượng dự án và chi phí của Chủ đầu tư. Tùy vào số liệu địa chất mỗi khu vực, công năng sử dụng của Chủ đầu tư mà chúng tôi đưa ra các giải pháp kết cấu cho phù hợp cho những dự án nhà xưởng được xây dựng trên nền đất yếu.

Tiêu chuẩn thiết kế và phần mềm tính toán kết cấu

Tiêu chuẩn thiết kế và phần mềm tính toán kết cấu

Cơ sở để thiết kế nên một công trình kết cấu thép đảm bảo kết cấu vững bền là căn cứ vào tiêu chuẩn thiết kế. Bên cạnh đó với việc áp dụng các phần mềm chuyên dụng hỗ trợ việc tính toán chinh xác và nhanh chóng đang được các nhà thầu chuyên nghiệp áp dụng.

NGUYÊN TẮC VÀ TỔ HỢP TẢI TRỌNG TRONG TÍNH TOÁN KẾT THÉP THEO TIÊU CHUẨN MỸ AISC, SO SÁNH VỚI TCXDVN 5575:2012

NGUYÊN TẮC VÀ TỔ HỢP TẢI TRỌNG TRONG TÍNH TOÁN KẾT THÉP THEO TIÊU CHUẨN MỸ AISC, SO SÁNH VỚI TCXDVN 5575:2012

Với Dự Án xây dựng nhà xưởng việc tính toán kết cấu thép đảm bảo các tiêu chí theo chỉ dẫn kỹ thuật và tiêu chuẩn thiết kế là vô cùng quan trọng. Với bề dày kinh nghiệm thực thi thiết kế và thi công xây dựng nhiều nhà xưởng chất lượng. Chúng tôi chia sẻ kiến thức về thiết kế trên cơ sở tiêu chuẩn kỹ thuật để các khách hàng yên tâm khi giao dự án chúng tối thiết kế và thi công xây dựng.

Tìm hiểu quá trình thi công nhà xưởng khung thép tiền chế

Tìm hiểu quá trình thi công nhà xưởng khung thép tiền chế

Nhà thép tiền chế với những ưu điểm như trọng lượng nhẹ, dễ thiết kế, thi công nhà xưởng khung thép tiền chế nhanh giúp tiết kiệm được chi phí thi công cũng như giảm thời gian thi công nên ngày càng được lựa chọn và sử dụng nhiều trong những công trình dân dụng hay nhà xưởng thay cho các sản phẩm nhà bê tông truyền thống.

Giải pháp lấy gió và ánh sáng tự nhiên cho nhà xưởng

Giải pháp lấy gió và ánh sáng tự nhiên cho nhà xưởng

Công ty xây dựng Nhà Xanh ngoài việc tăng cường sử dụng các vật liệu xanh trong xây dựng, chúng tôi còn thiết kế các giải pháp nhằm giúp khách hàng giảm năng lượng tiêu thụ từ việc lấy gió và ánh sáng tự nhiên

Cấu tạo và ưu điểm khung kết cấu thép nhiều tầng.

Cấu tạo và ưu điểm khung kết cấu thép nhiều tầng.

.Với việc ứng dụng giải pháp thiết kế khung thép nhiều tầng vào xây dựng với những ưu điểm vượt trội đang được xem là phương án tối ưu và đầu tư hiệu quả trong việc tận dụng quỹ đất hạn hẹp.

Đóng
Nhắn tin ngay với chúng tôi

Liên hệ với chúng tôi

Về đầu trang
